喜大普奔!“華龍一號”核電站全球首堆示范工程成功“加冠”
2018-08-27
首頁 > 新聞中心 > 公司新聞
在慶祝大連益利亞工程機械有限公司成立十二周年之際,核電建設領域又傳來喜訊,2017年5月25日,舉世矚目的“華龍一號”全球首堆示范工程福建福清核電5號機組穹頂吊裝順利就位,成功“加冠”。受中國核工業二四建設有限公司委托,我單位依托大連理工大學雄厚的科研實力,承擔了福清核電5、6號機組穹頂吊裝的相關設計任務。
?
?
“華龍一號”是我國擁有完全自主知識產權的三代核電技術,是國家自主創新、繼承創新和機制創新的成果。“華龍一號”是我國躋身先進核電技術行列,從核大國向核強國邁進的重要標志之一。
首先,“華龍一號”追求最高安全標準。除“華龍一號”研發團隊外,還有國內75家高校、科研機構、設備廠和國外14家組織、機構、大學參與,在計算分析軟件、反應堆堆芯設計、燃料技術、能動和非能動安全技術等方面,“華龍一號”全面實現了重大突破。
其次,“華龍一號”追求工程最優的建設質量。通過不斷優化管理模式,在項目總體目標、組織體系、人員配置、協調機制、計劃管理、風險識別和防控等方面進行了創新和改進,保證了“華龍一號”示范工程建設穩步推進,為后續“華龍一號”批量化建設提供了寶貴的實踐經驗和參考依據。
?再次,“華龍一號”追求設備中國制造。“華龍一號”的設備共計有6萬多個臺套,生產、設備、組裝涉及上海、四川等28個省市,5300多家企業、近20萬人參與了項目的研制和建設。“華龍一號”的裝備國產化率達到85%以上,其中反應堆壓力容器、蒸汽發生器、堆內構件等核心裝備,代表著我國制造業的先進水平,保證了“華龍一號”的安全性、先進性、成熟性與經濟性。
“華龍一號”全球首堆示范工程自2015年5月正式開工以來,實際設備制造和建安施工等各項工程均按照進度計劃有序推進,工程安全和質量處于良好受控狀態,各關鍵工程節點均按期或提前實現,是全球唯一按照計劃進度建設的第三代壓水堆核電工程,極有希望打破‘首堆必拖’的魔咒。
自習近平主席提出“一帶一路”倡議以來,“華龍一號”海外工程——巴基斯坦卡拉奇兩臺核電機組已經落地建設。“華龍一號”已成為中國“一帶一路”的新名片。繼“陸海空”利劍出鞘之后,“華龍一號”又加冠成人禮。
中國核建所屬成員單位中國核工業二四建設有限公司承擔了福清核電5、6號機組穹頂的建設任務。穹頂直徑46.8米,高23.4米,重340噸,為半球形薄壁結構,采用3200噸履帶起重機吊裝。吊裝現場歷經配重調平、試吊、起鉤、帶載行走、回轉、變幅、落鉤等操作步驟,實現與鋼襯里筒體的順利對接。穹頂的成功吊裝標志著華龍一號首堆示范工程從土建施工階段全面轉入設備安裝階段。
?
?

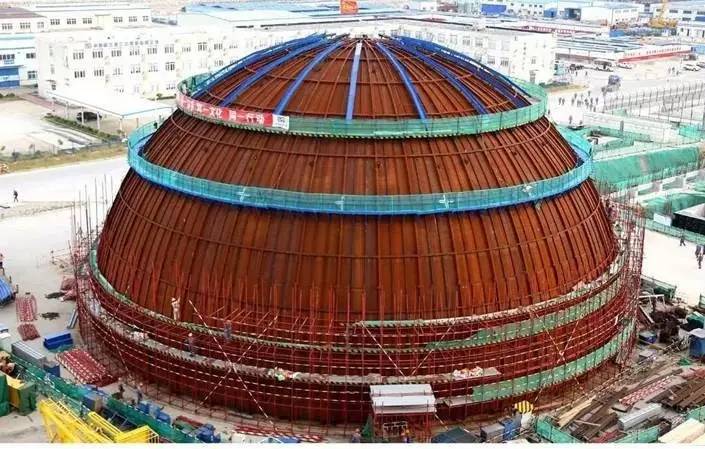

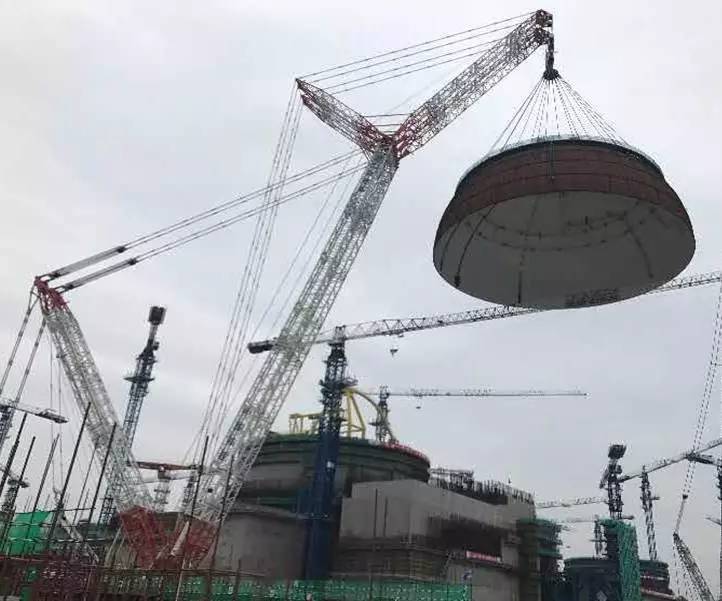

穹頂外形
?

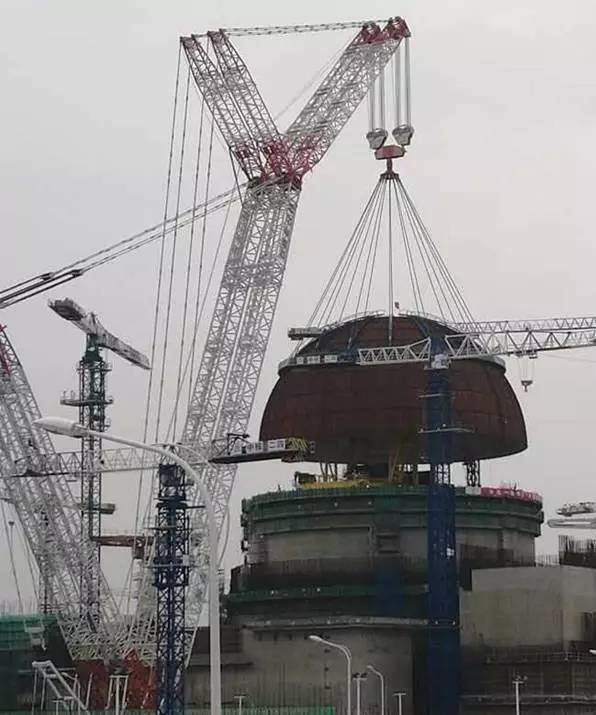

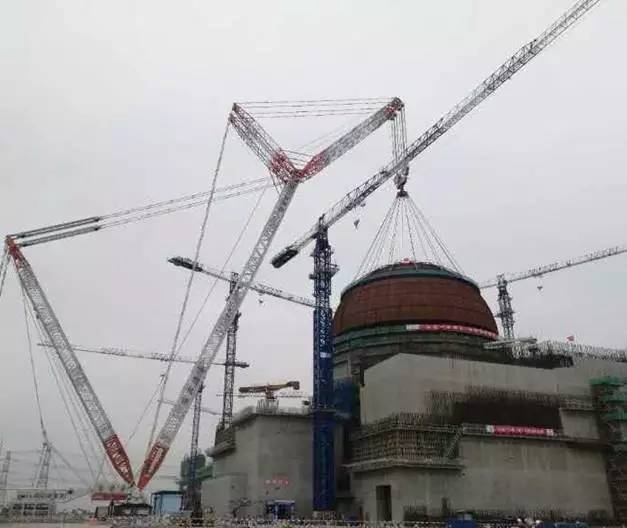

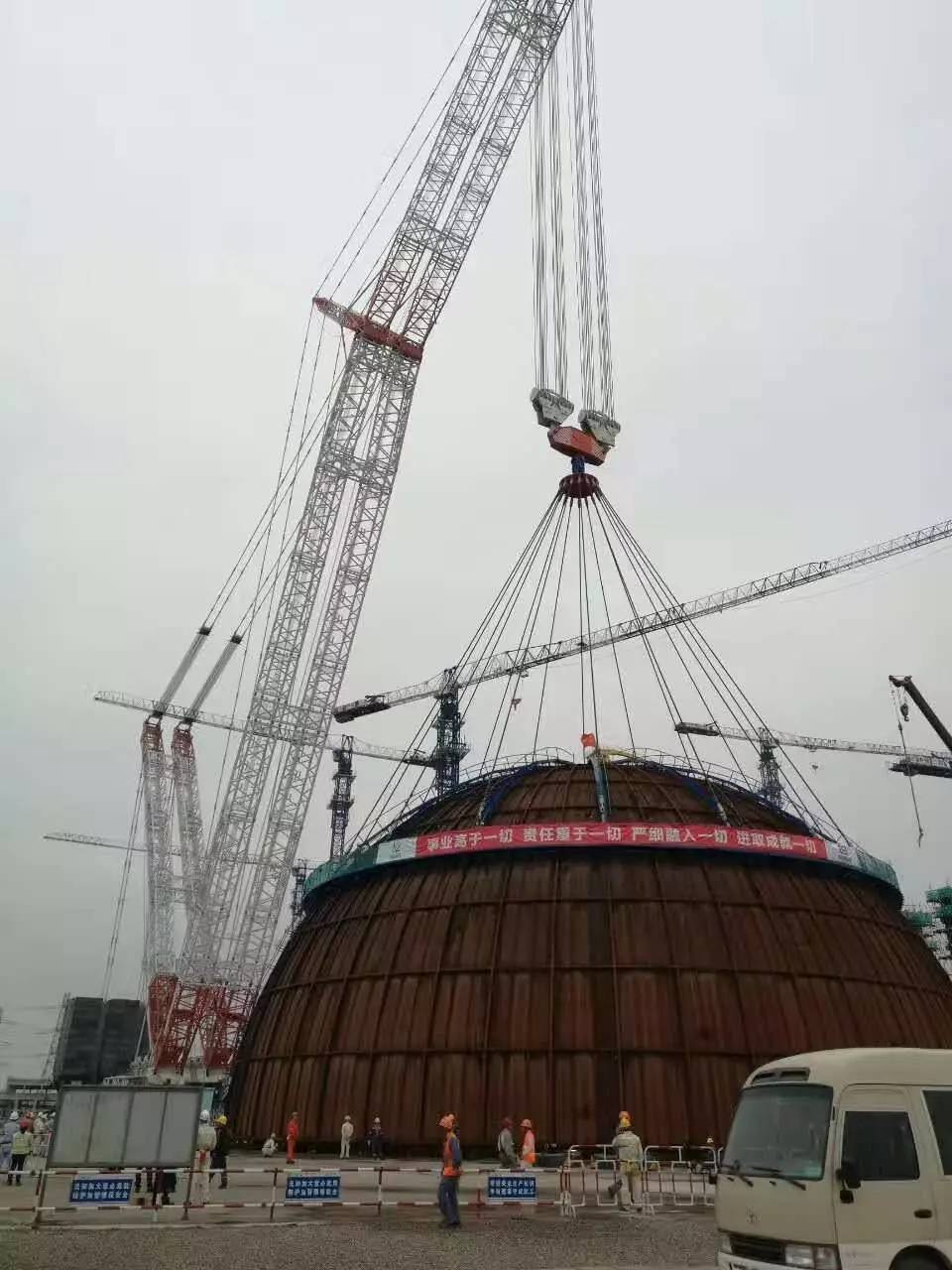

起吊
?
天地之間有桿秤
?
?
帶載回轉
?
?

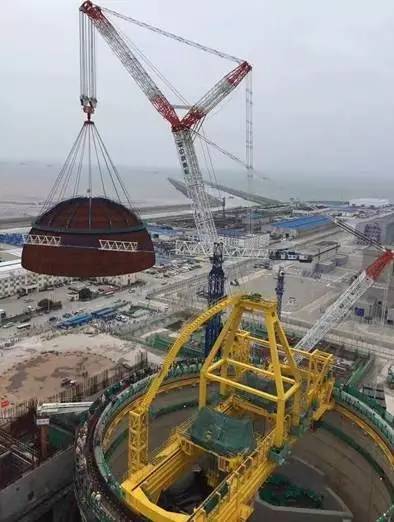

落鉤
?
就位——與鋼襯里筒體對接
?
受中核二四委托,大連益利亞工程機械有限公司承擔了福清核電5、6號機組穹頂吊裝吊索具設計、整體吊裝過程計算、就位對接計算等多項工作。針對穹頂高、重、柔的特點,我單位會同大連理工大學機械工程學院工程機械研究所、土木建筑設計研究院先后進行了多次計算評估,為穹頂的順利吊裝提供了可靠的技術支持。
?
?

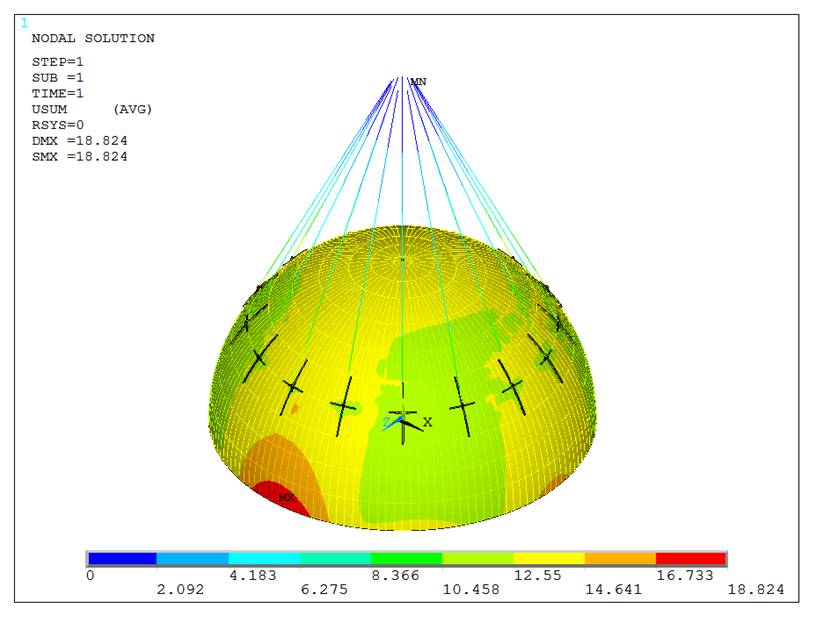

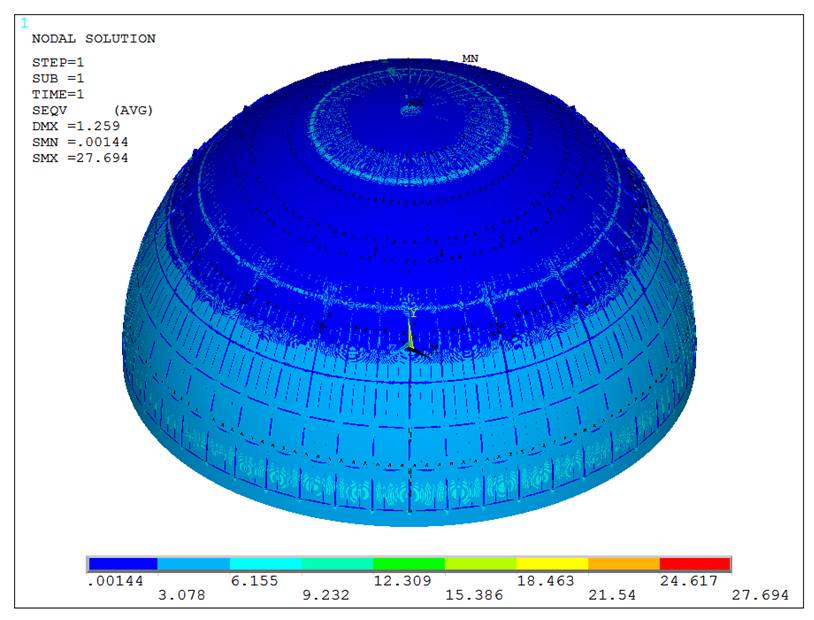

有限元分析應力云圖
?
有限元分析位移云圖
?
?

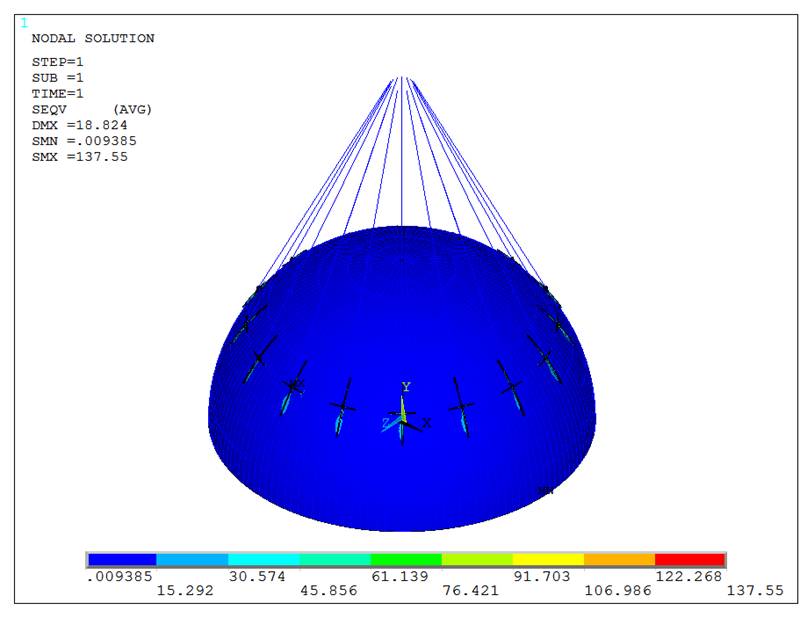

就位工況應力云圖
